Das Gerüst ist endlich abgebaut und wir können die Aussenansicht mal begutachten:
Gerüst abgebaut heißt auch für unseren Tiefbauer, dass es mit der Verlegung der Abwasser- und Regenwasserleitungen los gehen kann!
Wie bereits an anderer Stelle erwähnt, wird unser Regenwasser vom Dach über sogenannte Füllkörperrigolen im Garten unterirdisch versickert. Dazu gab es im Vorfeld eine Berechnung des benötigten Speichervolumens der Rigolen. Grundlage für die Berechnung ist die Beschaffenheit des Bodens, wo später versickert werden soll, eine sogenannte Bemessungsregenspende, die regional unterschiedlich ausfällt und die angeschlossene Fläche, von der das Regenwasser aufgefangen wird.
Zusätzlich zu unserer Dachfläche, die ca. 104 m² beträgt, wollen wir die Hofeinfahrt und das Carportdach mit anschließen.
Insgesamt brauchen wir ein Rigolenvolumen von ca. 2,8 m³.
Wir haben uns zusammen mit unserem Tiefbauer für das System von Graf entschieden.
Hier ein paar Bilder von den Arbeiten der Entwässerung:
Das sind die Sickerrigolen von Graf
Ich habe in dem Zuge der Erdarbeiten hier auch gleich noch ein Kabuflex Wellrohr in das noch übrige Leerrohr des HWR gezogen. Zusätzlich habe ich alle Leerrohre(Strom, Wasser, Telekom und Ersatzleerrohr) mit Brunnenschaum ausgeschäumt, damit keine Wühlmäuse/Insekten oder Feuchtigkeit dadurch in das Haus kommen. Was ich mit dem Leerrohr mache, weiß ich noch nicht?! Evtl. kommt zusätzlich Strom oder LAN in das Carport. Irgendwas wird uns schon einfallen...
Hier sind die Sickerrigolen eingepackt in Geotextil. Hier kann man auch gut sehen, dass unser Boden sehr gut für die Versickerung geeignet ist. In den tieferen Schichten ist feiner Sand, der sehr sickerfähig ist.
Hier sind unsere beiden Vorstreckungen für die Hof- und Carportentwässerung zu sehen:
Die Regenfallrohre sind nun auch montiert:
Bei einem Rohr hat sich unser Tiefbauer nur etwas mit der Lage des HT-Rohrs verschätzt! Ist mittlerweile aber wieder korrigiert.
Dann sind letzte Woche unsere Fliesen geliefert worden und wir haben mit dem Fliesenleger die Details besprochen. So haben wir z.B. festgelegt, wo und wie hoch gefliest werden soll. Und auch die Verlegeart für die HWR/Bad-Fliesen haben wir festgelegt. Natürlich kostet hier die Abweichung vom Standard gleich wieder Geld! 4,- € pro m², wenn nicht im Kreuzverband, sondern im wilden Verband verlegt wird! Hier der Vergleich:
Vorne der Kreuzverband und hinten der wilde Verband. Klar das wir den wilden Verband nehmen. Bei den großen Fliesen für Flur, Arbeitszimmer und Wohn-Essbereich gibt es aber keine extra Kosten, da die Holz-Optik-Planken eh im wilden Verband(oder heißt es hier Halbverband?!) gelegt werden. Somit bleiben die Extrakosten überschaubar.
Hier noch die Fliesenlieferung:
Wir sind gespannt, wie das EG aussieht, wenn erst mal alles gefliest ist!
Nächste Woche Mittwoch soll alles fertig sein. Dann kommen auch Sanitär und Elektriker für die Endmontage....dann geht es auf die Zielgerade!

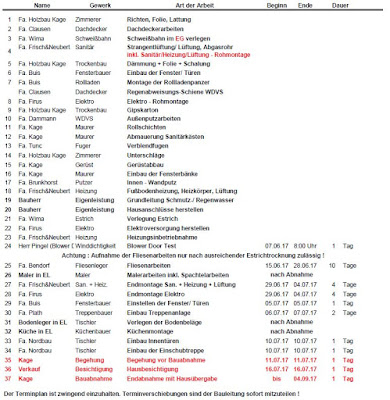

Apropos Zielgerade....es gab übrigens nochmal einen aktuellen Ausbauterminplan:
Wir haben uns jetzt auch schon mit den Bodenbelägen für das OG auseinandergesetzt! Dazu aber mehr im nächsten Blog-Beitrag!
